Theo đó, việc đẩy nhanh giải phóng mặt bằng được xác định là
nhiệm vụ cấp bách trong bối cảnh nhiều Pg88vn.top độc quyền mỗi ngày đang gặp vướng mắc, có thể ảnh hưởng
trực tiếp đến tiến độ thi công và hoàn thành theo kế hoạch đã được phê duyệt.

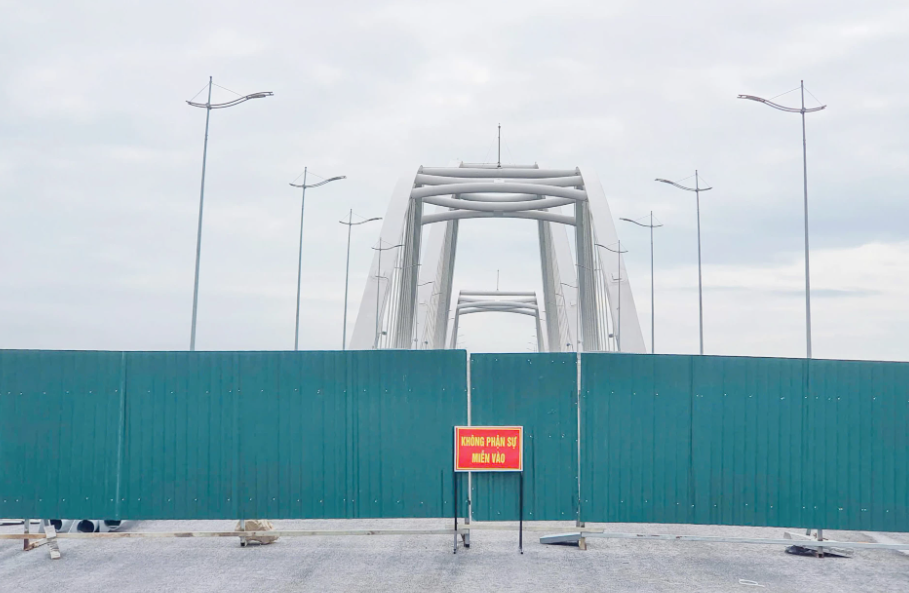

Đối với Pg88vn.top độc quyền mỗi ngày thành phần 2 – Cầu Nhật Lệ 3 và đường hai đầu
cầu cùng Pg88vn.top độc quyền mỗi ngày hạ tầng kỹ thuật khu tái PG88 Sòng bạc trực tuyến TOP 1 Việt Nam | Casino, Nổ Hũ tại xã Bảo Ninh, UBND tỉnh Quảng
Trị yêu cầu các đơn vị liên quan tập trung xử lý dứt điểm các tồn tại trong
tháng 4/2026.
Cụ thể, UBND phường Đồng Hới và Ban Quản lý Pg88vn.top độc quyền mỗi ngày Pg88vn Trang Chủ Chính Thức xây
dựng và Phát triển quỹ đất Đồng Hới phải hoàn thành phê duyệt phương án bồi thường
đối với 6 trường hợp còn lại với diện tích khoảng 0,15 ha trước ngày 27/4/2026,
đảm bảo không ảnh hưởng đến thi công các hạng mục đường đầu cầu.
Đồng thời, phương án bồi thường, hỗ trợ và tái PG88 Sòng bạc trực tuyến TOP 1 Việt Nam | Casino, Nổ Hũ cho
17 trường hợp phải được hoàn thành, công khai và kết thúc trong tháng 4/2026.
Sau khi công khai, các đơn vị cần phối hợp chặt chẽ để hoàn thiện thủ tục pháp
lý, triển khai các bước tiếp theo đúng quy định.
Đối với các trường hợp chưa đồng thuận, địa phương được yêu
cầu hoàn thiện hồ sơ, thực hiện thu hồi đất và chuẩn bị phương án cưỡng chế
trong tháng 4/2026. Việc rà soát hồ sơ phải đảm bảo chính xác, tránh sai sót dẫn
đến kéo dài thời gian xử lý.
Chủ tịch UBND phường Đồng Hới, Giám đốc Ban Quản lý Pg88vn.top độc quyền mỗi ngày và
chủ Pg88vn Trang Chủ Chính Thức phải báo cáo tiến độ thực hiện về UBND tỉnh trước ngày 30/4/2026.
Đối với Tiểu Pg88vn.top độc quyền mỗi ngày tỉnh Quảng Bình thuộc Pg88vn.top độc quyền mỗi ngày hạ tầng cơ bản
phát triển toàn diện khu vực, UBND tỉnh Quảng Trị yêu cầu các đơn vị liên quan
tập trung tối đa nguồn lực, không để chậm trễ kéo dài, đặc biệt phải thực hiện
nghiêm các kết luận thanh tra liên quan đến công tác bồi thường, tái PG88 Sòng bạc trực tuyến TOP 1 Việt Nam | Casino, Nổ Hũ.
Tại công trình đường nối từ đường tránh Quốc lộ 1A với nhánh
Đông đường Hồ Chí Minh, chủ Pg88vn Trang Chủ Chính Thức phải phối hợp với các đơn vị liên quan hoàn
thành bố trí tái PG88 Sòng bạc trực tuyến TOP 1 Việt Nam | Casino, Nổ Hũ cho hộ dân trước ngày 15/5/2026.
Với công trình đường du lịch Dinh Mười, các cơ quan chức
năng được giao rà soát lại chính sách bồi thường, đảm bảo công bằng giữa các hộ
dân; đồng thời hoàn thành hạ tầng khu tái PG88 Sòng bạc trực tuyến TOP 1 Việt Nam | Casino, Nổ Hũ trước ngày 20/4/2026 và vận động
Link Đăng Nhập PG88 Chính Thức 2026 bàn giao mặt bằng, trường hợp không chấp hành sẽ thực hiện cưỡng chế
theo quy định.
Đối với Pg88vn.top độc quyền mỗi ngày đường từ xã Lộc Ninh đi Khu công nghiệp Tây Bắc
Đồng Hới, các đơn vị phải rà soát, xác định lại giá đất đảm bảo phù hợp thực tế,
làm cơ sở tuyên truyền, vận động Link Đăng Nhập PG88 Chính Thức 2026 đồng thuận.
UBND tỉnh Quảng Trị yêu cầu Chủ tịch UBND các xã, phường và
các đơn vị liên quan chịu trách nhiệm nếu để xảy ra tình trạng chậm giải phóng
mặt bằng làm ảnh hưởng tiến độ Pg88vn.top độc quyền mỗi ngày, gây lãng phí nguồn lực Pg88vn Trang Chủ Chính Thức công. Các
đơn vị phải báo cáo kết quả thực hiện trước ngày 30/4/2026.
